2026年度第2回計画修繕委員会

氏名役職部屋番号出欠
植松 明好委員長1-102出席
大原 和子2-108出席
八江 啓三3-502出席
小川 俊之書記・副委員長4-301出席
安藤 裕5-406出席
秋間 英雄7-501出席
井上 健吾8-101出席
石田 勇人1-305欠席
吉元理事長6-403出席
治田理事3-101欠席
須賀理事5-506出席
吉村 (イントロン)出席
いずみテクノス(阿部様)出席
出席リスト
開催日2026年9月12日
開催時間17:00-19:00
場所リバーサイド壱番街集会所

議題

  • 雑排水管更生工事報告
  • 玄関ドア交換工事検討
  • 駐車場、植栽剪定

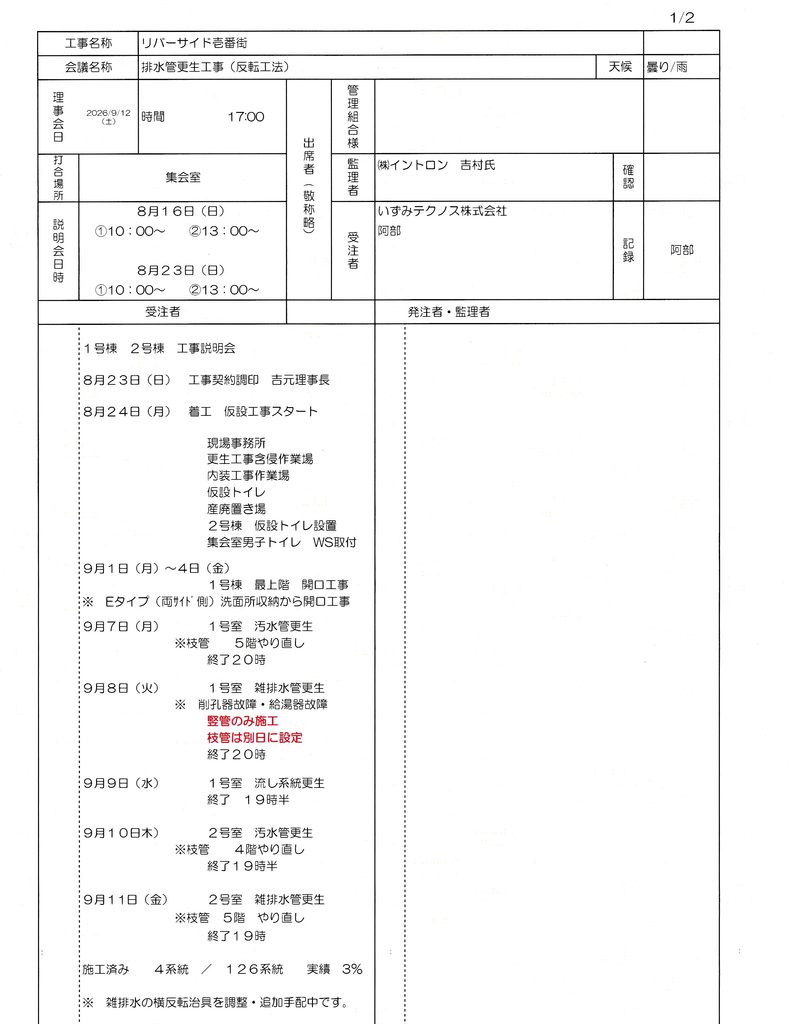

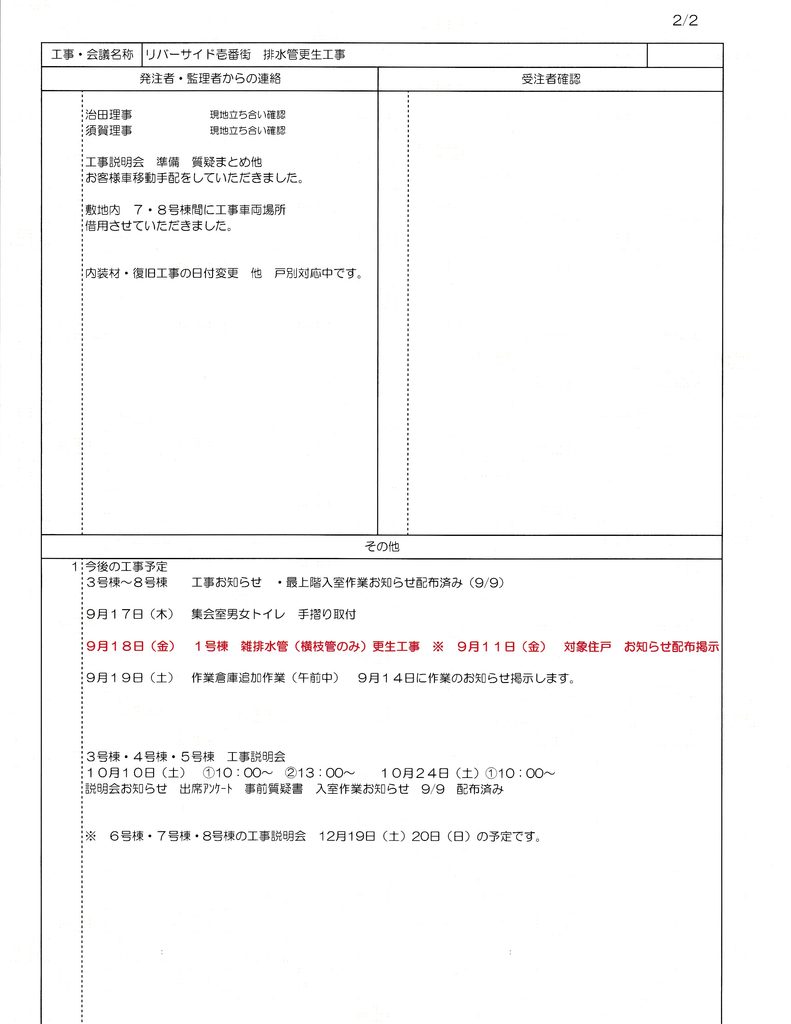

雑排水管更生工事報告

いずみテクノスの阿部様からの報告

治田理事、須賀理事の協力で工事をすすめている。

1-102で、トイレの水が正常に流れない状態となっている。

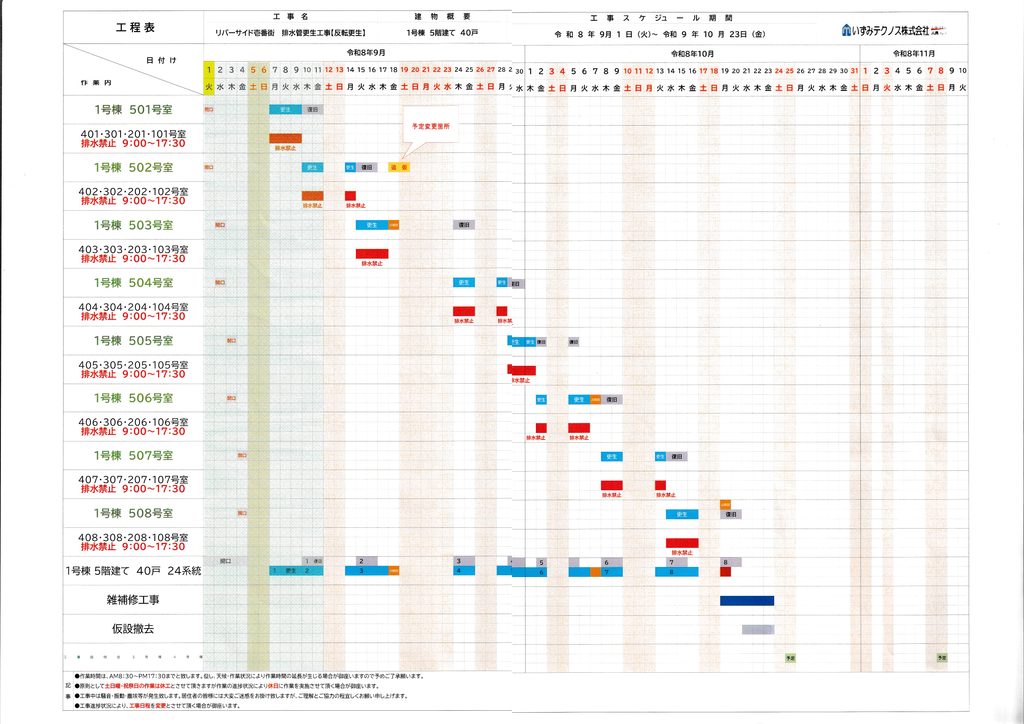

1-102の施工後の状況

  • 施工後にトイレ室内とトイレに薬品のような青い粉末が残っていた
  • 施工後にトイレの水がなかなか流れない状態となる
  • 施工翌日にさらに流れが悪くなった状態となる

質疑応答

青い粉は健康被害があるか?

薬品などはでない。

粉末は何か?

竪管の中に形成したFRP層に横菅からの排水をとおすための孔をあける。孔をあけるために削孔器をもちている。削孔器による切粉。

9月12日時点での1-101の状況確認はどうなっているか?

室内の確認などはできていない。これから状況確認をすることになる。

枝管やり直しが3箇所あるが、シリコンゴムが破裂したのか?

そのとおり。破裂というよりは、穴があいて空気がもれてしまった。

リバーサイドは竪管と横菅の径(呼び径65)が同じで、特殊のため、枝管の部分の施工に苦慮している。

過去の事例では竪管と横菅の径が異なる(横菅の方が細い)ケースの施工であった。

報告書の記載のとおり、横反転治具を調整・追加手配することで、課題を解決したい。

玄関ドア更新

添付資料に従って説明があり。

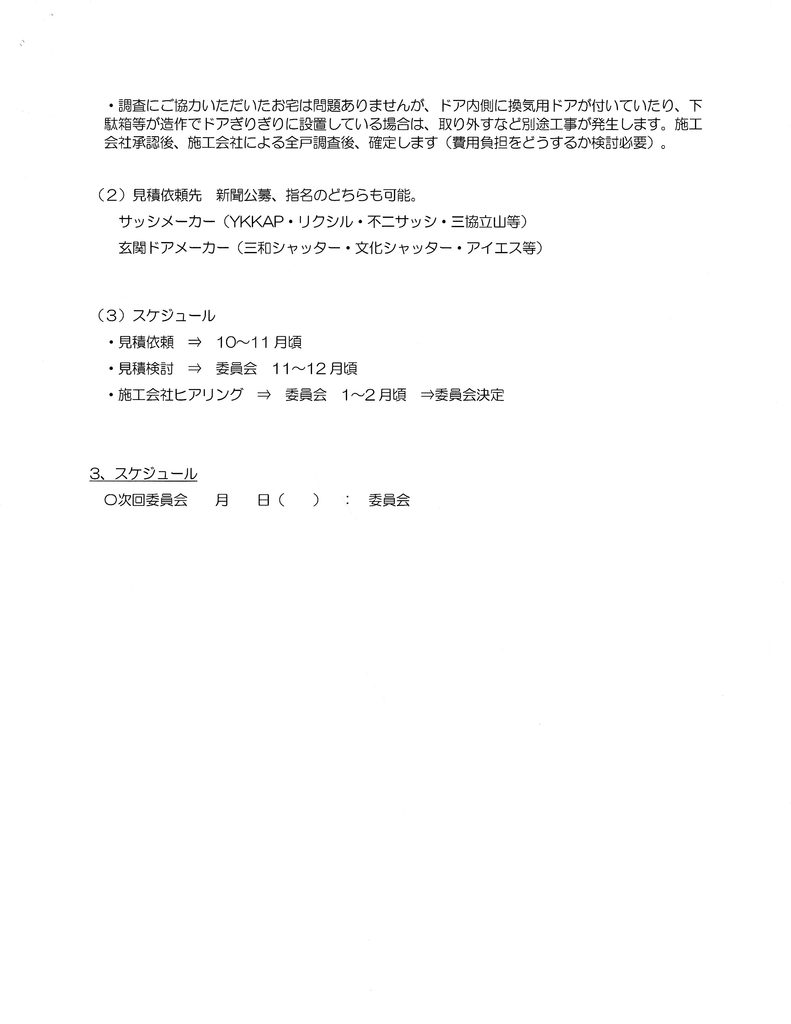

以下の業者に見積もりをとる。

  • YKKAP
  • リクシル
  • 不二サッシ

2027年2月には、予算を確定させる。

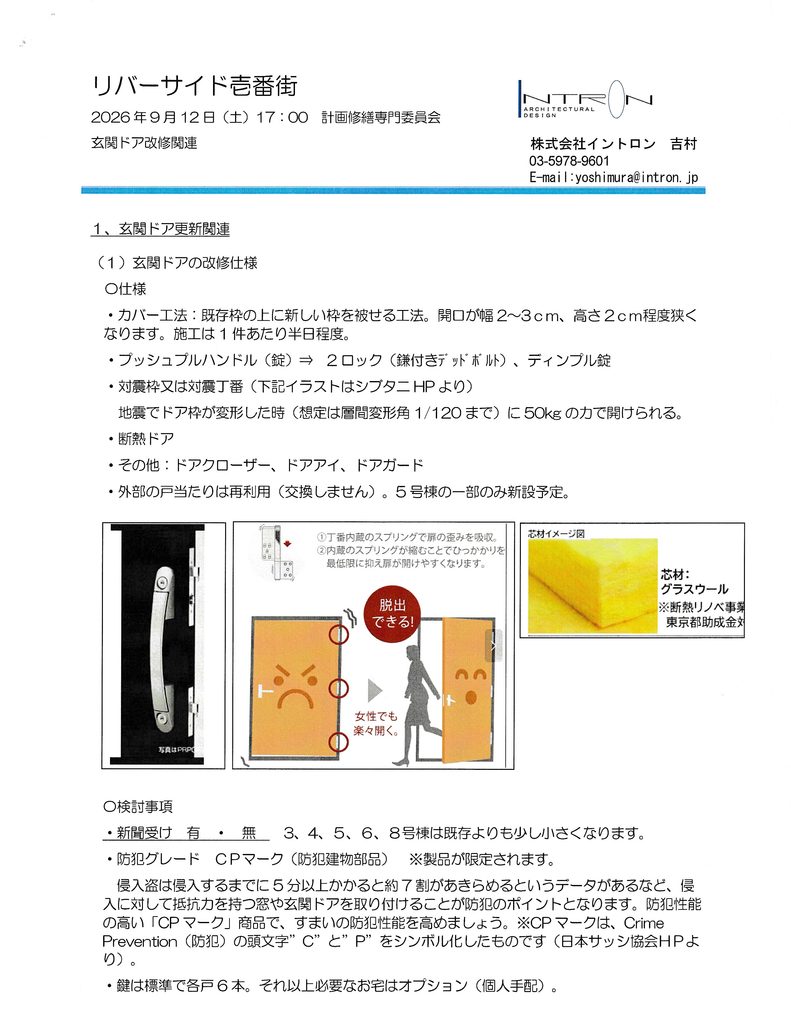

更新ドア仕様検討

新聞受けの有無

現行仕様に従い新聞受けをつける。

新聞受け有無について検討した事項

新聞をとらない世帯も多いが、玄関ドアの新聞受けは、エントランスポストよりも防犯性能が高い。直接、玄関ドアの新聞受けで受け取れるほうがよい。

共用部の更新にあたるため、個別対応はできない。

防犯グレード

CPマークありとなしで見積もり比較して検討する。

玄関ドア更新で区分所有者所有の付帯設備を取り外すまたは取り壊し修繕する場合の費用負担。

明確な結論はでていない。

駐車場、植栽整備

吉元理事長、佐藤理事より駐車場と植栽整備を関連づけた検討の実施要請があった。

駐車場増設の過去の振り返り

会議中で口頭の確認があったが、当時の議事録があるのでそれを共有する。

2022年度第1回計画修繕委員会

2022年度第2回計画修繕委員会

2022年度第3回計画修繕委員会

2023年度第1回計画修繕委員会

2023年度第2回計画修繕委員会

2023年度第3回計画修繕委員会

2023年度第4回計画修繕委員会

植栽整備について

高木は30年経過して、大きくなり、隣接居住者から苦情があってもおかしくない状態。高木の伐採により、緑地の一部を駐車区画にあてるなどを検討する。

以下の点は、区分所有者の意見が分かれる部分であることを留意して検討をする

  • 緑地を削減する(緑地に価値があるとして居住している世帯がある)
  • 駐車場を増やす(車利用に価値があるとして居住している世帯がある)

次回以降の予定

日にち時間作業部会行事
2026年10月10日17:00-19:00計画修繕委員会いずみテクノスからの月次報告
2026年11月14日17:00-19:00計画修繕委員会いずみテクノスからの月次報告
2026年12月12日17:00-19:00計画修繕委員会いずみテクノスからの月次報告
2026年1月9日17:00-19:00計画修繕委員会いずみテクノスからの月次報告
2026年2月13日17:00-19:00計画修繕委員会いずみテクノスからの月次報告
2026年3月13日17:00-19:00計画修繕委員会いずみテクノスからの月次報告
