| 氏名 | 役職 | 部屋番号 | 出欠 |
|---|---|---|---|
| 植松 明好 | 委員長 | 1-102 | 出席 |
| 大原 和子 | 2-108 | 出席 | |
| 八江 啓三 | 3-502 | 出席 | |
| 小川 俊之 | 書記・副委員長 | 4-301 | 出席 |
| 安藤 裕 | 5-406 | 欠席 | |
| 秋間 英雄 | 7-501 | 出席 | |
| 井上 絵里 | 8-101 | 出席 | |
| 前田(理事会) | 7-502 | 出席 | |
| 吉村 (イントロン) | 出席 |
減圧弁交換工事業からの工事説明
工事順番

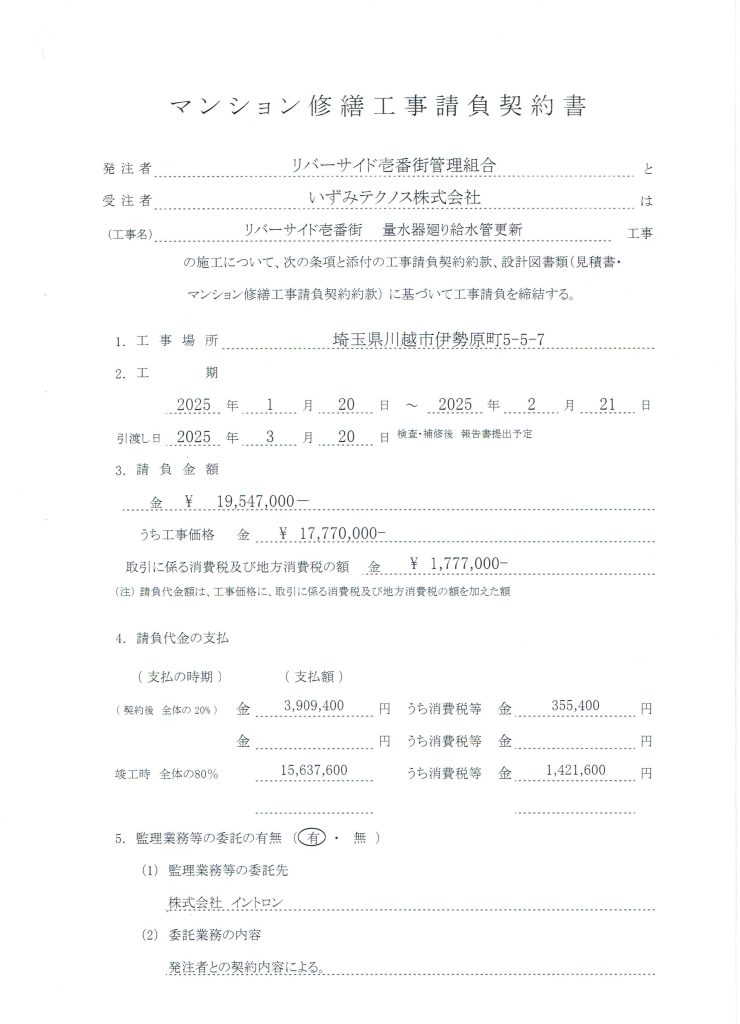

3号棟、2号棟、1号棟、4号棟、5号棟、8号棟、7号棟、6号棟の順に実施する。
19,547,000円の20%程度の着手金を支払う。
作業員のトイレは、集会所を使用する。
構内は禁煙で作業する。
来客駐車場3台分を借用します。
資材置き場は、各棟の工事日のみ専有します。
計画修繕委員会から
断水前、断水中、断水後の説明資料を配布してください。


イントロンの管理は、以下のとおり
着工時の1系統、完了時20%程度の現場確認と書類確認。

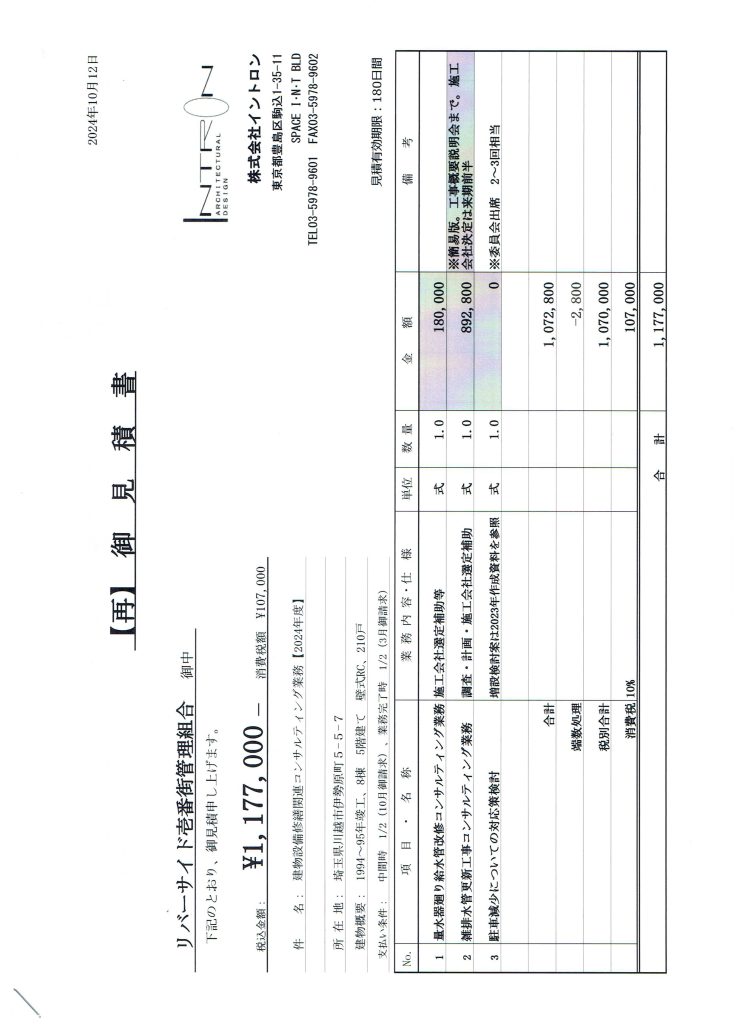

イントロン見積もりと請求
再見積もりを実施した。
1,117,000円のうち約50%を、組合に請求させていただきたい。

次回の委員会議題
総会の議案作成
雑排水管交換工事の見積もり確認
| 日にち | 開始時刻 | 行事 |
|---|---|---|
| 2024年10月12日 | 17:00 | 2024年度第4回計画修繕専門委員会 |
| 2024年1月11日 | 17:00 | 2024年度第5回計画修繕専門委員会 |
| 2024年2月8日 | 17:00 | 2024年度第6回計画修繕委員会 |
| 2024年4月12日 | 17:00 | 2025年度第1回計画修繕委員会 |
